一、变压器安装施工内容
如果您想安装一台800kva变压器,需要先准备好相关的报装资料,向当地的供电部门提交申请。供电部门会根据用户提供的资料及现场情况,审批是否符合安装变压器要求,审批同意的话,会出具一份供电方案。再由资质齐全的电力安装公司设计配电方案及图纸,图纸需满足当地供电公司规范要求及业主用电需求,所以尽量选择当地的电力安装公司负责项目承包。

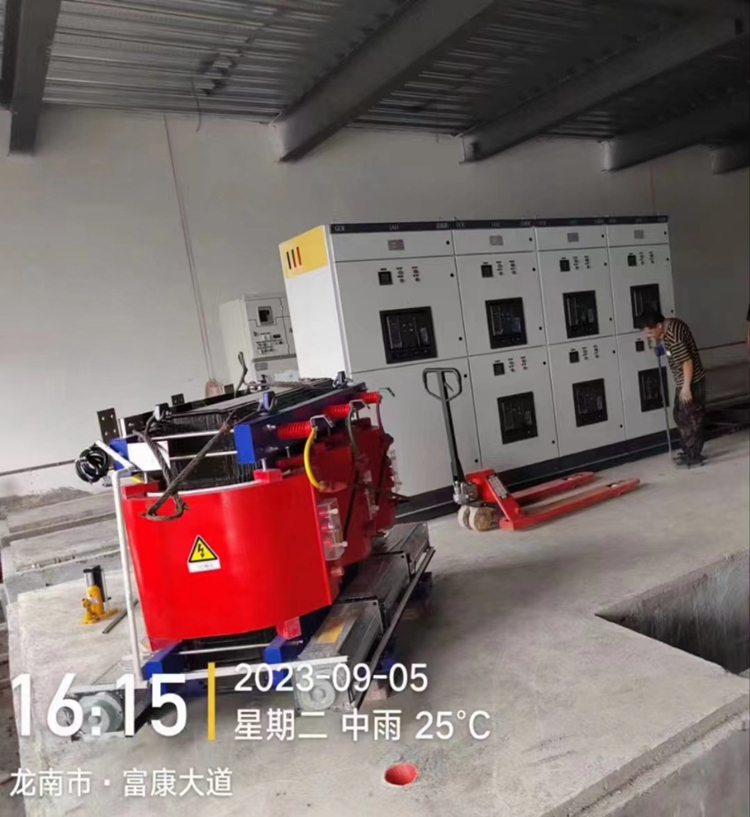

方案确定后,电力安装公司安排施工人员进场施工,同时按图纸采购相关的高低压配电设备、电缆、变压器等。现场施工主要包括电线电缆敷设、设备基础施工、接地网、设备安装调试、电缆桥架搭接、安健环施工等。
电力安装公司除了要协调其他班组施工,还需要对接好当地供电部门施工时间,比如高压接火点的选择、高压计量装置安装、竣工验收时间、正式接火通电时间等。每一个环节都需要准备好相关资料,提前向供电部门申请报备。配电房内设备正式通电以后,就可以移交给用户管理了。
二、变压器安装工期
1、用电报装:用户准备相关资料向供电部门提交安装变压器申请,供电部门会在10-20个工作日内答复。
2、选电力安装公司:供电方案审批通过以后再找有合格电力工程施工资质的单位进行图纸设计及工程安装,具体时间因用户而定,通常在7天左右。也可以先找好电力安装公司,让电力安装公司帮忙协助准备资料和报装。
3、设计图纸:电力安装公司在3个工作日内设计好图纸,需经用户审核确认。
4、现场施工:现场施工包括电缆敷设、接地网、电缆桥架搭接等,具体时间看现场施工量,10-30天不等。
5、设备采购及安装:设备采购在确认好图纸以后即可联系厂家采购,时间需要15-20天,入场安装调试需要2天左右。
6、安健环施工:设备入场安装好以后,配电房需满足安健环评要求,地面要喷地坪漆,柜前操作地面要铺设绝缘垫,所有带电设备要可靠接地。安健环施工大致需要1个星期。
7、竣工验收及装表通电:项目完工后向供电部门提交资料申请竣工通电,供电部门一般会在7个工作日内处理好。
三、东莞变压器安装公司
综上所述,用户从规划到安装好一台800kva变压器预计时间在30-60天左右,具体工期看各个电力安装公司的情况。广东紫光电气有限公司位于东莞市茶山镇,是一家经验丰富的东莞电力安装公司,承接东莞800kva变压器安装工期有保障。同时广东紫光电气也是变压器、高低压开关柜、箱式变电站等电力设备生产厂家,提供工程与设备一站式供应,价格更实惠。
